《图纸会审流程》由会员分享,可在线阅读,更多相关《图纸会审流程(17页珍藏版)》请在金锄头文库上搜索。

1、图纸会审流程(z6尊龙旗舰厅首页封皮)(原件1份,报行政部主任存档) 编制部门: 工程部 编制人: 审核: 日期: 批准: 日期: 复印件分发部门:总 经 理 1份 副 总 经 理 份 财 务 部 份 文 档 室 份 客 服 部 份 营 销 部 份 采 购 部 份 物 业 公 司 份 总 工 办 份 合 约 部 份 规划设计部 份 前 期 部 份 工 程 部 份 车 管 部 份 行 政 部 份 保 安 部 份 保 洁 部 份 后 勤 部 份 共 印 发 1 份 其 它 说明1、本文件为公司内部管理资料,仅供公司各部门员工使用,不得外传。2、员工离职办理手续时要将此文件上交行政部。3、发文次日由行政部主任将电

2、子档上传至宝龙集团群共享内,由员工下载使用。此管理规定后附样表:084-088,093-094。修订记录修订次数首次发文第一次修订第二次修订第三次修订第四次修订第五次修订日期2015年9月目 录第一章、目的3第二章、适用范围3第三章、招标小组组成3第四章、招标小组及各部门职责和权限4第五章、总包及直接发包等需委托招标代理工程的招标流程5第六章、分包及其它工程招标流程 10第七章、工程材料、设备采购流程 12第八章、其它材料、设备采购流程 13第九章、关于特殊情况处理 14第十章、修订及生效 14第十一章、本流程通用样表 15第一章 目的为了使参与工程建设的各方了解工程设计的主导思想、建筑构思和
3、要求、采用的设计规范、确定的抗震设防烈度、防火等级、基础、结构、内外装饰及机电设备设计,对主要建筑材料、构配件和设备的要求、所采用的新技术、新工艺、新材料、新设备的要求以及施工中应特别注意事项,掌握工程关键部分的技术要求,保证工程质量,设计单位必须依据国家设计技术管理的相关规定,对提交的施工图纸,进行系统的设计技术交底。同时,为了减少图纸中的差错、遗漏、矛盾,将图纸中的质量隐患与问题消灭在施工前,使设计施工图纸更符合施工现场的具体要求,避免返工浪费。第二章 适用范围本制度适应于公司投资开发的建设工程总承包工程、工程分包工程的图纸会审及设计交底。适应单位包括建设单位、监理单位、设计单位、施工单位

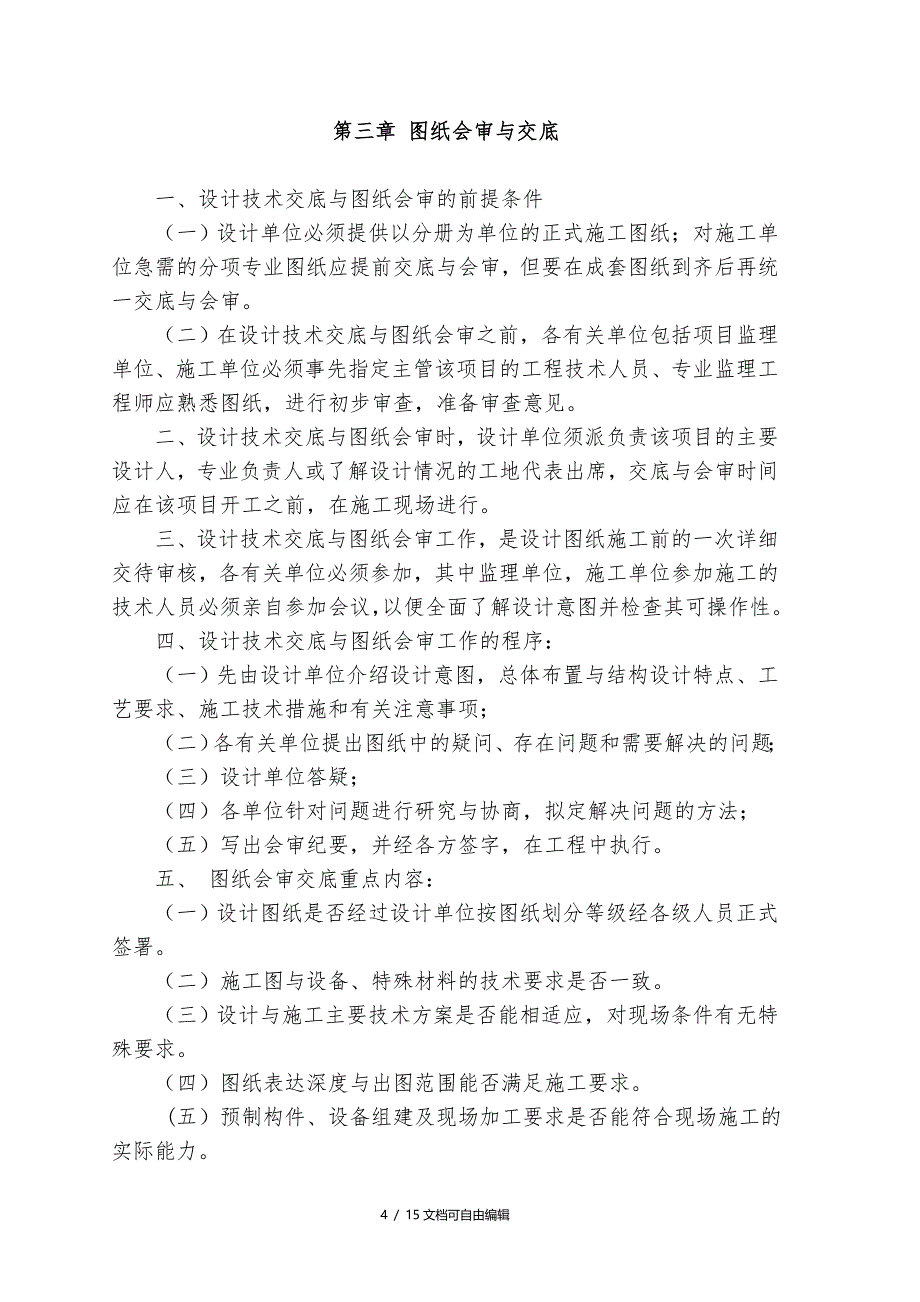

4、及其他有关分包单位。第三章 图纸会审与交底一、设计技术交底与图纸会审的前提条件(一)设计单位必须提供以分册为单位的正式施工图纸;对施工单位急需的分项专业图纸应提前交底与会审,但要在成套图纸到齐后再统一交底与会审。(二)在设计技术交底与图纸会审之前,各有关单位包括项目监理单位、施工单位必须事先指定主管该项目的工程技术人员、专业监理工程师应熟悉图纸,进行初步审查,准备审查意见。二、设计技术交底与图纸会审时,设计单位须派负责该项目的主要设计人,专业负责人或了解设计情况的工地代表出席,交底与会审时间应在该项目开工之前,在施工现场进行。三、设计技术交底与图纸会审工作,是设计图纸施工前的一次详细交待审核,
5、各有关单位必须参加,其中监理单位,施工单位参加施工的技术人员必须亲自参加会议,以便全面了解设计意图并检查其可操作性。四、设计技术交底与图纸会审工作的程序:(一)先由设计单位介绍设计意图,总体布置与结构设计特点、工艺要求、施工技术措施和有关注意事项;(二)各有关单位提出图纸中的疑问、存在问题和需要解决的问题;(三)设计单位答疑;(四)各单位针对问题进行研究与协商,拟定解决问题的方法;(五)写出会审纪要,并经各方签字,在工程中执行。五、 图纸会审交底重点内容:(一)设计图纸是否经过设计单位按图纸划分等级经各级人员正式签署。(二)施工图与设备、特殊材料的技术要求是否一致。(三)设计与施工主要技术方案

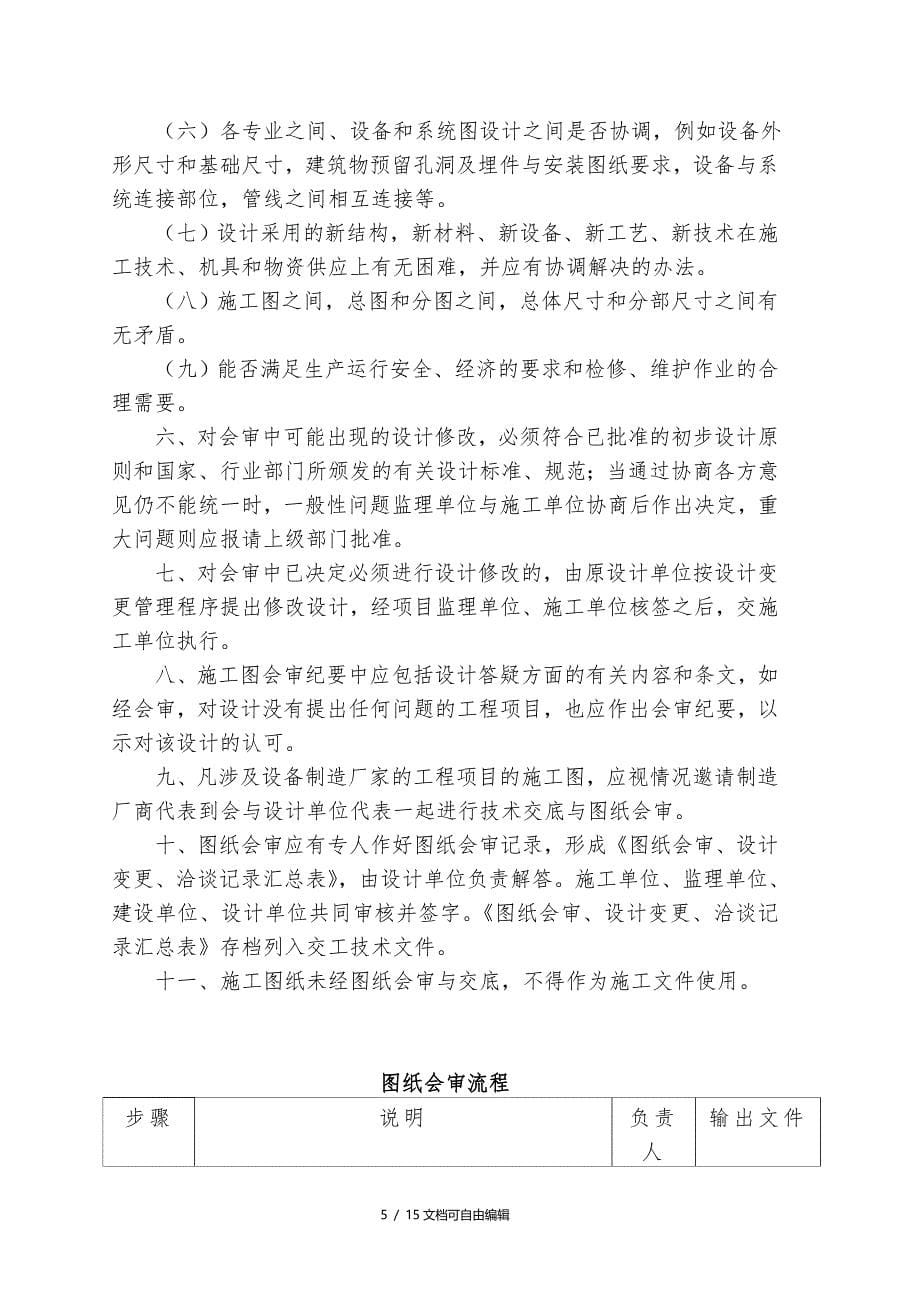

6、是否能相适应,对现场条件有无特殊要求。(四)图纸表达深度与出图范围能否满足施工要求。 (五)预制构件、设备组建及现场加工要求是否能符合现场施工的实际能力。 (六)各专业之间、设备和系统图设计之间是否协调,例如设备外形尺寸和基础尺寸,建筑物预留孔洞及埋件与安装图纸要求,设备与系统连接部位,管线之间相互连接等。(七)设计采用的新结构,新材料、新设备、新工艺、新技术在施工技术、机具和物资供应上有无困难,并应有协调解决的办法。(八)施工图之间,总图和分图之间,总体尺寸和分部尺寸之间有无矛盾。(九)能否满足生产运行安全、经济的要求和检修、维护作业的合理需要。六、对会审中可能出现的设计修改,必须符合已批准
7、的初步设计原则和国家、行业部门所颁发的有关设计标准、规范;当通过协商各方意见仍不能统一时,一般性问题监理单位与施工单位协商后作出决定,重大问题则应报请上级部门批准。七、对会审中已决定必须进行设计修改的,由原设计单位按设计变更管理程序提出修改设计,经项目监理单位、施工单位核签之后,交施工单位执行。八、施工图会审纪要中应包括设计答疑方面的有关内容和条文,如经会审,对设计没有提出任何问题的工程项目,也应作出会审纪要,以示对该设计的认可。九、凡涉及设备制造厂家的工程项目的施工图,应视情况邀请制造厂商代表到会与设计单位代表一起进行技术交底与图纸会审。十、图纸会审应有专人作好图纸会审记录,形成图纸会审、设
8、计变更、洽谈记录汇总表,由设计单位负责解答。施工单位、监理单位、建设单位、设计单位共同审核并签字。图纸会审、设计变更、洽谈记录汇总表存档列入交工技术文件。十一、施工图纸未经图纸会审与交底,不得作为施工文件使用。图纸会审流程步骤说明负责人输出文件适用范围适应于公司投资开发的建设工程总承包工程、工程分包工程的图纸会审及设计交底。适应单位包括建设单位、监理单位、设计单位、施工单位及其他有关分包单位。时间施工图纸会审与交底应在施工图纸设计完成,项目开工之前进行工程部施工图参加人员建设单位组织图纸会审技术交底会,由监理单位总监理工程师主持召开,监理单位各专业工程师、施工单位(分包单位)专业技术负责人编制
9、图纸会审、设计变更、洽谈记录汇总表工程部图纸会审、设计变更、洽谈记录汇总表、施工图纸会审程序1、由设计单位介绍设计意图、结构特点、工艺布置与工艺要求、施工中注意事项等。2、各有关单位对图纸中存在的问题进行提问。3、设计单位对各方提出的问题进行答疑。4、各单位针对问题进行研究与协调,制定解决方法。5、汇总整理图纸会审、设计变更、洽谈记录汇总表,并经各方签字认可工程部图纸会审、设计变更、洽谈记录汇总表第四条、开标、评标过程1、开标:开标参加人员:总经理、招标小组组长和成员;根据招标项目实际情况,由招标小组组长决定具体参加人员,由合约部通知。开标时,招标小组应填制开评标记录表,开评标人员签字确认,开
10、标后,招标小组安排相应的商务标和技术标评审负责人,由评审负责人组织相关人员和部门进行商务标、技术标的评审。2、评标:按照招标文件中规定的评标定标办法执行。合约部对各投标单位的商务标进行评审,编写商务标明细表。工程部对个投标单位的技术标进行评审,编写技术标分析表。3、评标人员根据评审结果,填写投标报价评审表(工程施工),进行打分,推荐中标单位。4、投标报价评审表(工程施工)、开评标记录表原件一份由合约部暂时保存,作为定标审批表的附件上报由档案室存档,复印件3份由档案管理员加盖宝龙置业复印件专用章后传递总经理及合约部经理各一份。合约部工程部开评标记录表第五条、谈判1、开标后,需要进一步谈判的招标项
11、目,招标小组确定谈判入围单位,入围单位不得少于3家。技术标评审负责人须书面提出技术标中存在的问题和公司的要求,提交招标小组组长,招标小组组长对供方商务报价中价格的合理性进行分析,是否有不合理报价、是否有不平衡报价及存在的其他问题,并组织会议谈判。2、谈判过程中,由技术标评审负责人或其指定的技术、工程人员负责落实解决技术标中的问题,需要时,招标小组通知相关部门参加谈判。3、谈判由总经理及招标小组组长主持。4、经总经理及招标小组组长招标谈判完成后,招标小组组长负责将谈标结果向总经理书面汇报,如果总经理确定在此基础上需进一步谈标,则由招标小组组长按总经理要求,组织投标单位由总经理谈标。如总经理对上述
12、谈判结果认可,则不需安排再次谈判,则按总经理及招标小组组长谈判结果进入“定标审批程序”。5、问题修改办法并纳入合同或合同附件、补充协议。第六条、定标、1、招标小组组长根据谈判结果,填写定标审批表并提交公司总经理审批确定中标单位。2、公司总经理应在定标审批表上签署明确的意见并签名。本表由合约部经理编号,每一年度为一个起始编号,例如:2013-001。本表原件交于行政部档案室存档,档案管理员复印加盖宝龙置业复印件专用章后传递给总经理、合约部经理各一份。3、总承包工程由合约部在定标后5个工作日内向中标单位发放中标通知书,同时通知未中标单位。4、其它项目在确定定标审批表后,由合约部经理及负责此业务的关
13、联部门经理直接与施工单位商谈合同,进入合同审批签订程序。5、准备办理建设主管部门招标手续。合约部定标审批表中标通知书第七条、合同签约1、合同签署执行合同管理流程规定;2、合同备案(按照新主管部门行政审批要求办理)。合约部施工合同第八章、招标代理委托流程1、确定招标代理公司,签署委托招标代理合同及授权委托书;招标代理合同按工程合同、协议审批流程报批。2、招标代理机构进行报建准备工作,我方需提供资料如下:发改委立项文件行政部提供;建筑工程用地、规划手续行政部提供;资金证明(银行出具)财务部联系;法人身份证复印件行政部提供;设计图纸及技术资料(施工图审查证明)行政部提供;工程预算价合约部提供;公司章程行政部提供;规划定点图行政部提供。3、填写徐州市建设工程项目发包初步方案备案表徐州市建设工程邀请招标审批表(一式三份),合约部走印章流程,印章保管员配合盖章。4、拟定招标
